Achtergrond

Het bizarste megaproject van Europa: hoe een vierbaans snelweg op de zeebodem het continent definitief verbindt

Met een budget van ruim 7,4 miljard euro wordt in de Baltische Zee gewerkt aan een Europees megaproject. Dit ingenieuze kunststukje gaat de rit naar het noorden definitief veranderen.

Duitsland
Het bizarste megaproject van Europa: hoe een vierbaans snelweg op de zeebodem het continent definitief verbindt

Wie regelmatig met de auto of de vrachtwagen vanuit Midden-Europa richting Scandinavië reist, kent de logistieke uitdagingen. De reis verloopt veelal via lange, eentonige snelwegen richting het uiterste noorden van Duitsland, gevolgd door een onvermijdelijke en tijdrovende tocht met de veerboot. Aan dat wachten bij de haven en dobberen op zee komt echter definitief een einde. In de Baltische Zee is momenteel een van de meest spectaculaire en complexe infrastructurele megaprojecten van Europa in de beslissende bouwfase beland: de aanleg van de Fehmarnbelt-tunnel.

Dit gigantische tunnelproject, dat Denemarken en Duitsland onder water aan elkaar moet smeden, is een absoluut wereldrecord. Met een totale lengte van 18 kilometer wordt het de langste afgezonken weg- en spoortunnel ter wereld. De voorbereidingen en de bouw van de infrastructuur lopen al jaren, maar onlangs is de meest complexe en spectaculaire fase bereikt: ingenieurs lieten succesvol het allereerste, reusachtige betonnen tunnelelement in de zee naar de bodem zakken. Hiermee wordt Scandinavië letterlijk en definitief aan het Europese vasteland verbonden.

Een betonnen monster van 73.000 ton

Wat dit project zo bijzonder en technisch riskant maakt, is de gehanteerde bouwmethode. In tegenstelling tot de beroemde Kanaaltunnel tussen Frankrijk en Engeland, die met kolossale machines diep in de rotsen onder de zeebodem werd geboord, wordt de Fehmarnbelt-tunnel gebouwd als een soort gigantische legoset die los op de bodem van de zee wordt gelegd.

Aan de Deense kust is daarvoor een fabrieksterrein ter grootte van driehonderd voetbalvelden uit de grond gestampt. Hier worden 89 reusachtige betonnen elementen op de lopende band gegoten. Elk standaardelement is maar liefst 217 meter lang, 10 meter hoog, ruim 40 meter breed en weegt een onvoorstelbare 73.500 ton. Ter vergelijking: dat is ongeveer het gewicht van zeven Eiffeltorens per blok.

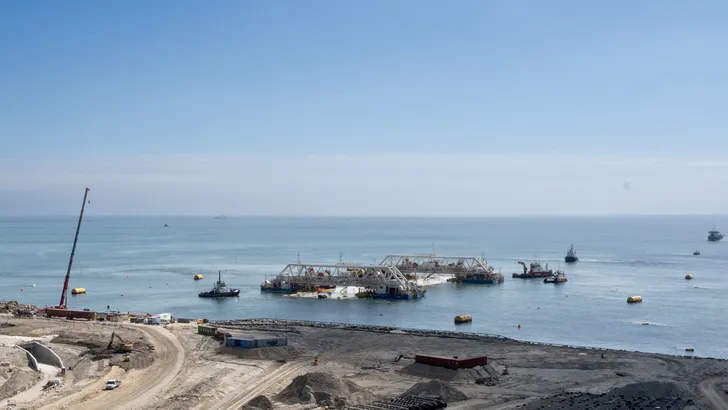

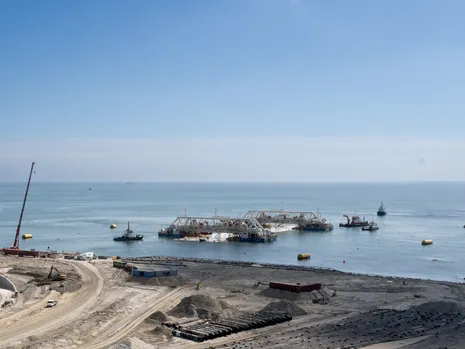

De elementen zijn aan de uiteinden waterdicht afgesloten en worden, drijvend dankzij interne ballasttanks, door sleepboten naar hun exacte locatie op zee gesleept. Vervolgens worden ze met uiterste precisie, geholpen door GPS en onderwatercamera's, veertig meter diep in een vooraf gegraven geul op de zeebodem neergelaten. Een foutmarge van meer dan vijftien millimeter is hierbij uitgesloten. Elk element bestaat van binnen overigens uit vijf afzonderlijke buizen: twee voor een vierbaans snelweg, twee voor treinverkeer en één vlucht- en onderhoudsschacht.

Drastische tijdwinst en Duitse vertragingen

De impact van deze tunnel op het Europese transportnetwerk is ongekend. Waar de reis per veerboot tussen het Duitse Puttgarden en het Deense Rødbyhavn nu nog zo'n 45 minuten in beslag neemt (exclusief wachttijden bij de havens), duurt diezelfde oversteek straks slechts tien minuten met de auto en zeven minuten met de trein. De totale reistijd tussen grote knooppunten als Hamburg en Kopenhagen wordt hierdoor nagenoeg gehalveerd, van vijf uur naar een krappe tweeënhalf uur.

Hoewel de Denen in rap tempo doorbouwen, ging het project op de Duitse oever aanzienlijk trager. Waar Denemarken tijdens de voorbereidingsfase slechts 43 officiële bezwaren ontving, kreeg de Duitse overheid te maken met maar liefst 12.600 bezwaren van milieuorganisaties en lokale tegenstanders. Zij vreesden onder meer voor de impact op het zeeleven en de gevolgen van onderwatergeluiden voor bruinvissen. Hoewel de Duitse rechters het project uiteindelijk groen licht gaven, hebben die juridische procedures de planning wel stevig beïnvloed.

De Fehmarnbelt-tunnel, waarvan de bouwkosten momenteel op zo'n 7,4 miljard euro worden geschat, had oorspronkelijk eind dit decennium open moeten gaan. Door de lange aanloopfase, de Duitse administratieve hobbels en de ongekende complexiteit van het bouwproces op zee, is de verwachte openingsdatum inmiddels verschoven naar de loop van 2031. Automobilisten en transporteurs die afhankelijk zijn van de veerboot moeten dus nog even geduld hebben voordat ze in één streep onder de Baltische Zee kunnen doorrijden.
